La construction prévue à l’été 2020

La construction prévue à l’été 2020

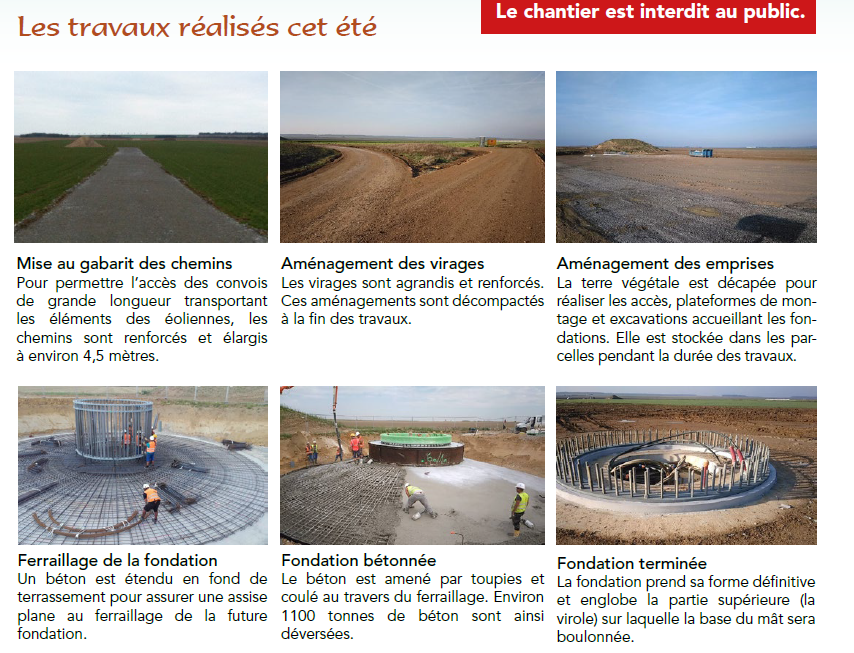

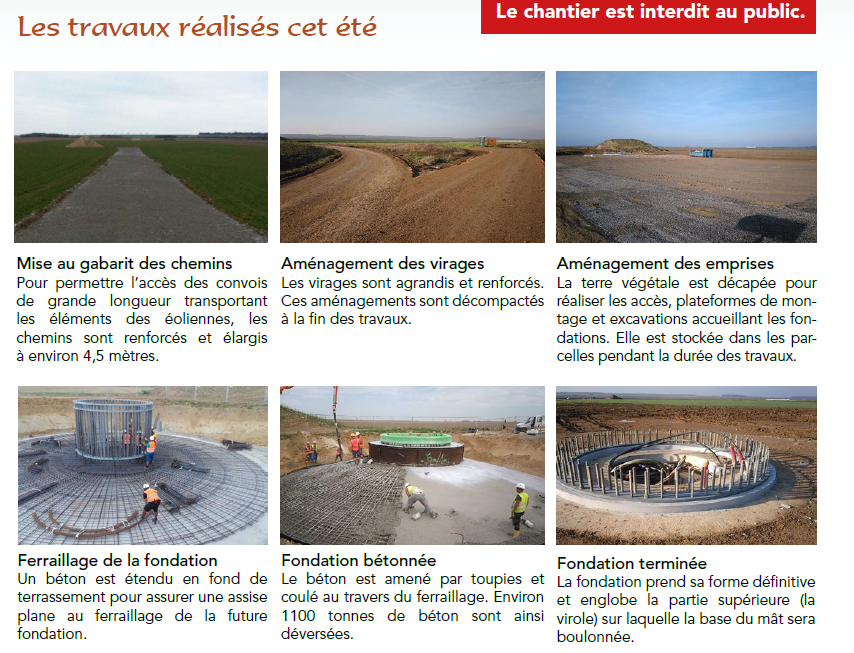

Suite à l’obtention de l’arrêté d’Autorisation Environnementale en juillet 2018, VALOREM a travaillé au financement du projet (obtention des derniers accords, signature des actes notariés avec les propriétaires fonciers et les exploitants agricoles, signature des conventions de chemin avec les élus…) et à la préparation du chantier. Celui-ci commencera cet été avec l‘installation de la base vie (sur une parcelle communale, à côté du cimetière) puis la réalisation des accès et plateformes.

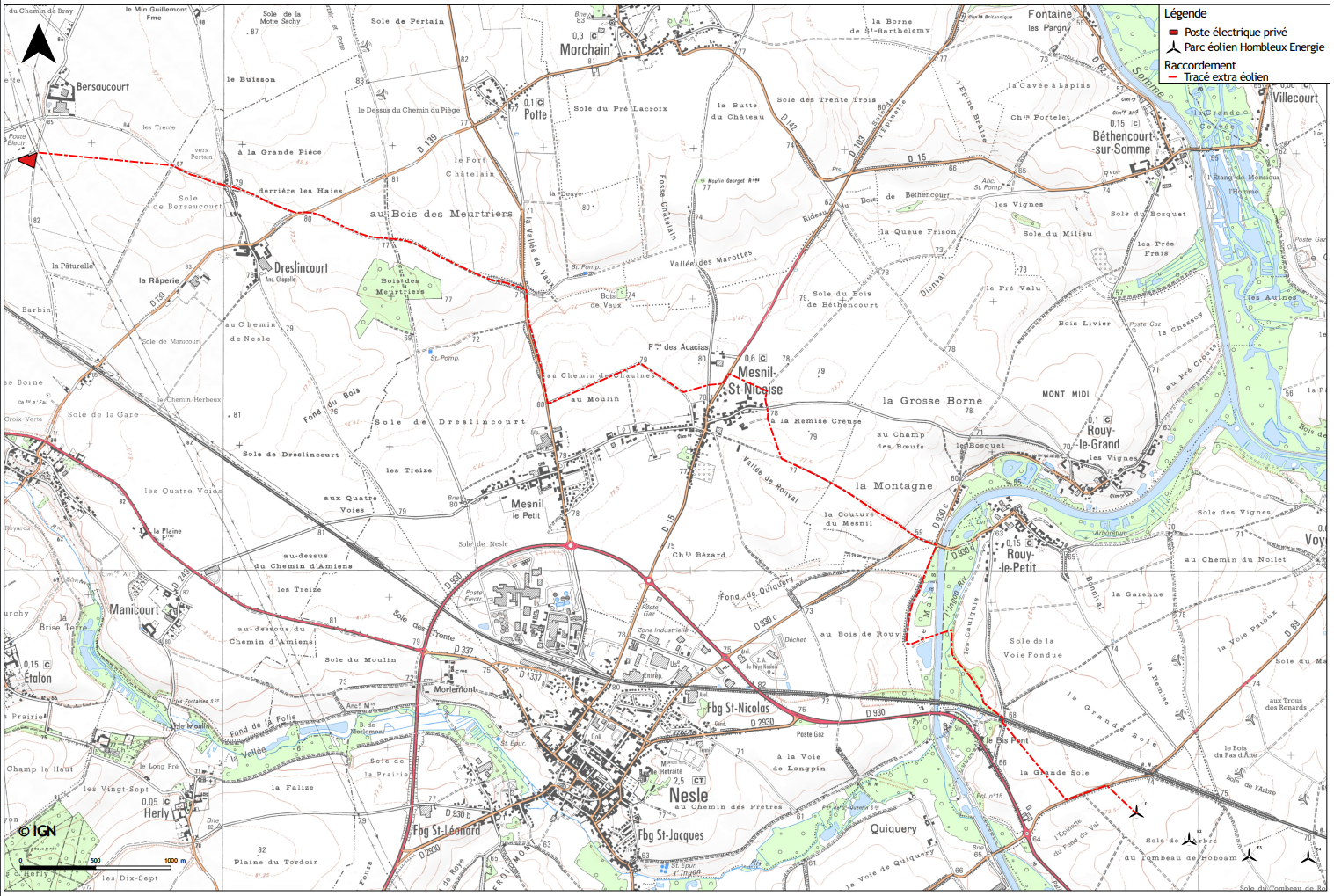

Le tracé du câble extra-éolien, qui relie le parc éolien au poste source.
